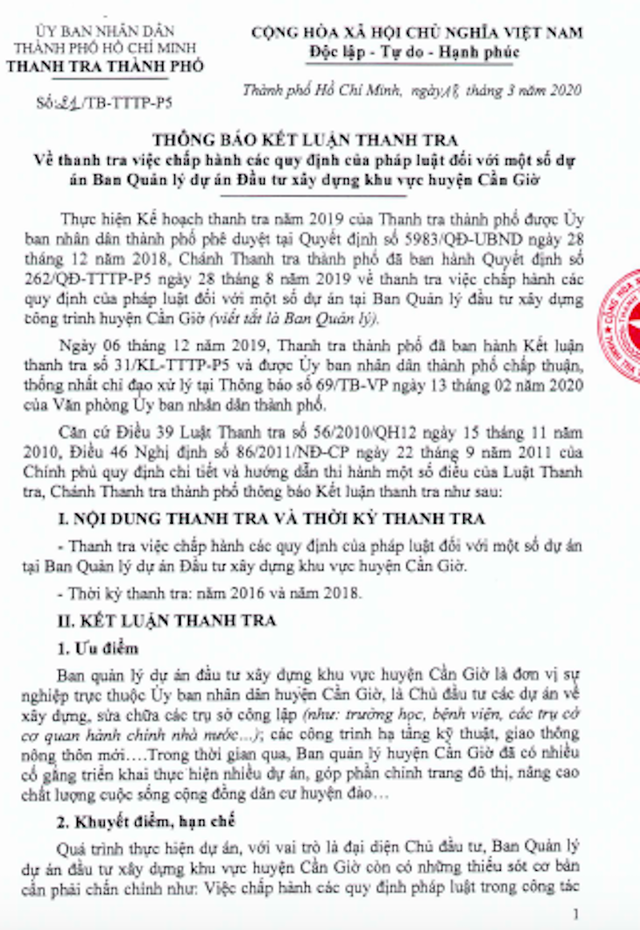

Theo đó, kết luận của Thanh tra TPHCM cho biết, trong quá trình thực hành dự án với vai trò đại diện chủ đầu tư, Ban Quản lý dự án Đầu tư xây dựng (BQLDA) đã có nhiều sai phạm trong công tác giám định ưng chuẩn dự toán, tổ chức khai triển thi công và quyết toán công trình.
Cụ thể, công tác lập, thẩm định, phê chuẩn dự toán tại 3 dự án còn một số vi phạm gồm: Dự án xây dựng đường song hành với đường rừng Sác có giá trị hơn 600 triệu đồng; Dự án nâng cao đường Đào Cử giai đoạn 2 với giá trị hơn 400 triệu đồng và dự án xây dựng tuyến đường liên xã An Thới Đông – Lý Nhơn hơn 2 tỉ đồng.
BQLDA đã sử dụng định mức, ứng dụng định mức, đơn giá, khối lượng… làm chênh lệch tăng giá trị dự toán tại các dự án là hơn 3,3 tỉ đồng. Điều này không hợp so với bản thiết kế thi công được duyệt; không đúng theo định mức xây dựng công trình ban hành kèm theo quyết định số 588 của Bộ Xây dựng và đơn giá xây dựng khu vực TPHCM…
Bên cạnh đó, BQLDA còn có sai phạm trong công tác quyết toán tại dự án nâng cấp trường THCS Thạnh An. Theo đó, việc tính khối lượng chưa hiệp trong công tác ván khuôn cọc là thực không đúng theo biện pháp thi công được duyệt và bị xử lý theo quy định.
Đối với hồ sơ và nghiệm thu công trình, tại dự án nâng cấp đường Đào Cử tuổi 2, dự án xây dựng tuyến đường liên xã An Thới Đông – Lý Nhơn và dự án nâng cấp trường THCS Thạnh An vẫn chưa có công nhận đầy đủ của các bên dự nghiệm thu. Điều này là không đúng quy định.
Thêm vào đó, nhật kí công trình tại các dự án: Nâng cấp đường Đào Cử thời đoạn 2, Xây dựng tuyến đường Liên xã An Thới Đông - Lý Nhơn, nâng cấp Trường trung học cơ sở Thạnh An, xây dựng đường song hành với đường Rừng Sác không ghi đầy đủ thông báo về số lượng máy móc, nhân sự tại công trường.
Theo Thanh tra, nghĩa vụ những sai phạm trên thuộc về lãnh đạo BQLDA Đầu tư xây dựng khu vực huyện Cần Giờ được phân công đảm nhận, đơn vị tham mưu giám sát thi công và các tổ chức, cá nhân có can hệ.
Theo kiến nghị của Chánh Thanh tra TPHCM, Chủ tịch UBND huyện Cần Giờ được giao nhiệm vụ chỉ đạo BQLDA Đầu tư xây dựng khu vực huyện Cần Giờ thực hành nghiêm chỉnh và kịp thời các kiến nghị theo kết luận thanh tra. Đồng thời, coi xét điều chỉnh giảm giá trị quyết toán tại dự án nâng cấp trường THCS Thạnh An.
Chủ tịch UBND huyện Cần Giờ chỉ đạo Giám đốc BQLDA Đầu tư xây dựng khu vực huyện Cần Giờ tổ chức kiểm điểm, rút kinh nghiệm đối với tổ chức, cá nhân có tội lỗi như đã nêu tại kết luận thanh tra.
song song, tổ chức lập, thẩm định, trình, duyệt y lại dự toán các gói thầu xây lắp tại dự án: Xây dựng đường song hành với đường Rừng Sác, nâng cấp đường Đào Cử tuổi 2, xây dựng tuyến đường Liên xã An Thới Đông - Lý Nhơn theo đúng qui định, làm cơ sở thực hành công tác nghiệm thu; thanh, quyết toán công trình.
Giám đốc Sở Giao thông tải được giao có văn bản chỉ dẫn BQLDA lập thủ tục thông qua lại dự toán các dự án theo đúng qui định. Đồng thời tổ chức rút kinh nghiệm và kiểm điểm đối với những cá nhân có liên quan trong việc giám định, phê duyệt dự án…
Sở Tài chính có nhiệm vụ coi xét, kiểm tra việc thực hành kết luận thanh tra có liên can đến khi thực hành quyết toán các dự án đã được thanh tra nêu như trên.
Bên cạnh đó, Sở Xây dựng tỉnh thành chủ trì kết hợp với UBND huyện Cần Giờ, BQLDA rà thời hiệu xử phạt vi phạm hành chính, thẩm quyền xử lý đối với các sai phạm liên hệ đến công tác lập, thẩm định chuẩn y dự toán đối với các dự án nói trên…
